1 安装前检查
1)根据订货单来检查是否数量准确,附件齐全并数量完整,根据产品编号图纸,做一施工计划.
2)安装之前需要辅助的安装工具:绝缘测试仪1000V(推荐):10~12、17~19、21~24开口扳手、套筒和力矩扳手;一字型、十字型螺丝刀;水平仪;卷尺、吊线;脚手架;人字梯;冲击钻;切割机;电焊机;台钻;铜排加工设备和临时电源。
3) 明确施工人员任务,做好详细安装记录.
2 安装工艺
母线槽的安装较为简单,单是需要注意的地方却很多.下面把需要注意的地方介绍一下:
1) 在
密集型母线槽水平安装的时候,每一个安装单元不能少于2个支架,支架要稳定牢固.

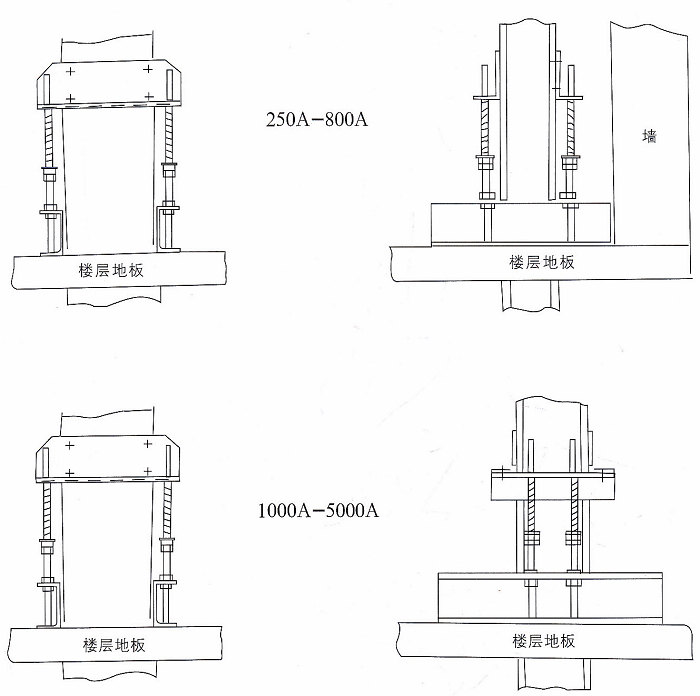

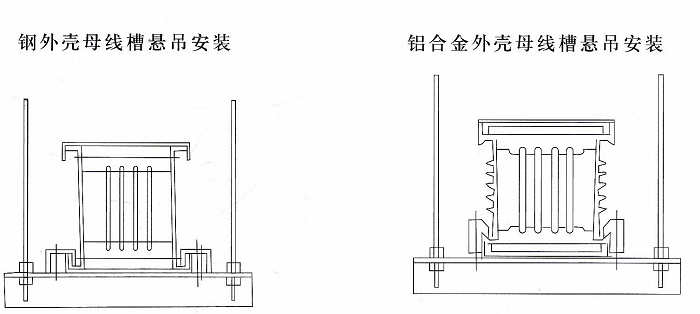

2) 垂直安装的时候,支架一定牢固防止晃动,特别是在插接口处,这个位置在插接取电箱的时候用力最大,一定防止母线槽产生晃动.
3) 母线槽和支架之间采取压紧连接.
4) 每安装一节母线槽,就要测量一下相间,相地,相零,零地之间的绝缘电阻,绝缘电阻一定要大于20兆欧.
5) 每节母线槽端头完整无变形和损伤或者杂物进入.
6) 根据施工情况,可以电源端开始也可以负载端开始安装.
7) 连接头接头,不要使用外力野蛮撞击安装,要使用母线槽的自重力插入,水平安装要稳,可水平拖拉插入.
8) 接头对接后,及时清理卫生,保证干净整洁,连接器的紧固螺栓要符合说明,

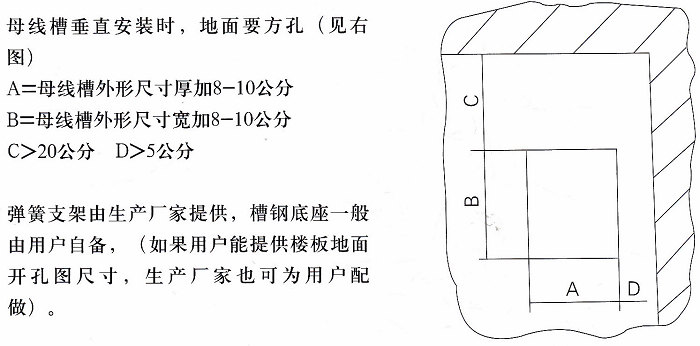

9) 垂直安装的母线槽外壳与弹簧支撑器之间连接固定后,调整弹簧的弹力,使其处于正常状态.
10) 垂直安装的母线槽要及时检查垂直度,使之达到要求.
11) 每当安装好一个单元,就测量一下绝缘电阻,绝缘电阻不能有突变.
12) 在穿墙和楼板的空洞,要进行消防封堵.
3 安装后验收检查
1)密集型母线槽安装完毕后,应整理、清理干净外壳的垃圾,周边的杂物,然后用兆欧表测相间、相对地绝缘电阻值,并记录备案。
2)检查所有插接箱开关均处于断开位置,然后通电运行空载运行24小时没有异常现象,再加负载运行,合格后方可办理验收手续。
3)产品出厂验收资料包括:产品使用说明书、产品合格证、产品出厂检验报告、供货清单。
